Che cosa si intende per scadenze del Pnrr

Sono gli obiettivi e i traguardi da conseguire ogni trimestre fino al 2026, per completare tutte le misure del Pnrr.

Definizione

Il Piano nazionale di ripresa e resilienza (Pnrr) si compone di riforme normative e investimenti economici. Tutte queste misure devono essere attuate nel rispetto di una tabella di marcia che prevede, per ciascuna di esse, il raggiungimento di specifiche scadenze, articolate per trimestre e anno fino al 2026.

Le scadenze si distinguono in due categorie: le milestone (traguardi) e i target (obiettivi). Si tratta di due diverse tipologie di risultati che segnano l’avanzamento delle riforme e degli investimenti previsti dal piano e contribuiscono a scandire le diverse fasi di attuazione degli interventi. Le milestone sono associate a risultati di natura qualitativa. Ad esempio l’approvazione di una legge o l’adozione di atti amministrativi. In genere precedono cronologicamente i target. Questi ultimi, invece, riguardano risultati quantitativi. Come il numero di imprese che usufruiscono di un determinato incentivo o l’incremento del personale in uno specifico ambito.

Un’ulteriore distinzione riguarda le scadenze di rilevanza europea e quelle di interesse nazionale. Le prime sono concordate con le istituzioni Ue e contenute nel Pnrr approvato da Bruxelles. Su queste si basa la valutazione periodica dell’avanzamento del piano e, in caso di esito positivo, l’erogazione delle risorse finanziarie.

Ogni 6 mesi la commissione verifica il conseguimento delle scadenze di rilevanza europea. In caso di esito positivo procede all’invio di nuovi fondi. Vai a “Come l’Ue verifica l’attuazione dei Pnrr negli stati membri”

Le scadenze di rilevanza nazionale, invece, rappresentano passaggi intermedi finalizzati a cadenzare meglio il cronoprogramma per facilitare il raggiungimento degli obiettivi concordati a livello europeo. Tale categoria include anche le scadenze relative alle misure finanziate esclusivamente attraverso il Fondo complementare nazionale.

Dati

Dal 2021 a oggi (aprile 2026), il Pnrr è stato modificato 7 volte. Uno degli interventi più rilevanti ha riguardato la riprogrammazione delle scadenze. Con la settima revisione del piano, approvata dalle istituzioni europee il 25 marzo 2026, il numero complessivo di scadenze ammonta a 575, 48 in più rispetto alla versione originaria del 2021, che ne prevedeva 527. Tale incremento è dovuto anche all’introduzione del capitolo dedicato al RepowerEu, entrato in vigore nel 2023.

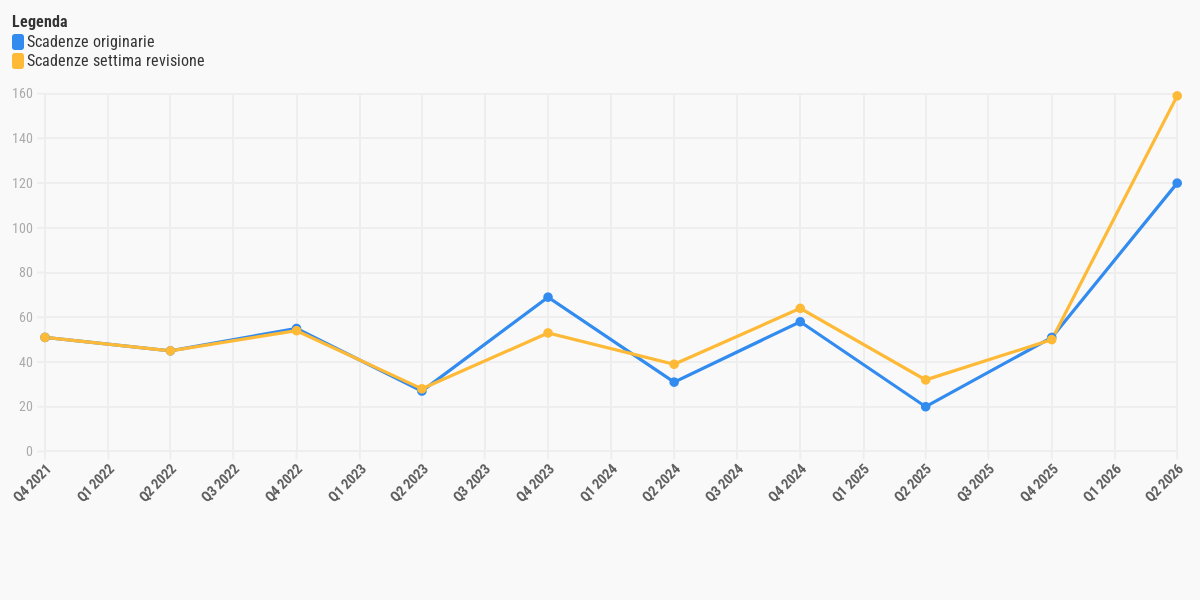

Rispetto alla versione iniziale, le varie revisioni del piano hanno portato a una significativa redistribuzione delle scadenze. Si osserva in generale uno spostamento in avanti dei traguardi e degli obiettivi. Particolarmente evidente la riduzione del carico nel quarto trimestre del 2023 e un contestuale incremento nella fase finale del piano, previsto per giugno 2026, che passa da circa 120 scadenze a quasi 160.

FONTE: elaborazione Openpolis su dati Commissione europea
(ultimo aggiornamento: martedì 31 Marzo 2026)

Analisi

Le risorse europee non sono erogate tutte insieme ma in rate semestrali. Ogni paese invia – al massimo due volte l’anno – la richiesta per ricevere una parte dei fondi. Insieme alla documentazione che dimostri di aver conseguito tutti i milestone e target previsti per il semestre precedente. Rispettare il cronoprogramma non è semplice: gli adempimenti sono numerosi e i tempi stretti a fronte di una realtà, quella italiana, dove le tempistiche burocratiche e amministrative seguono spesso tempi più dilatati.

La redistribuzione temporale delle scadenze, con un marcato spostamento degli obiettivi verso la fase finale del piano, sembrerebbe riflettere le difficoltà strutturali emerse nell’attuazione del Pnrr. Diversi monitoraggi, come quello diffuso dalla Corte dei Conti a fine 2025, mostrano infatti come l’avanzamento degli interventi sia stato più lento del previsto, in particolare per quanto riguarda le fasi di progettazione e aggiudicazione degli appalti.

In questo contesto, il rinvio di milestone e target consente formalmente di mantenere il rispetto degli impegni europei, ma al tempo stesso segnala una difficoltà nel rispettare il cronoprogramma originario.

Le revisioni del Pnrr hanno rinviato alcune scadenze per guadagnare tempo e alleggerito gli oneri amministrativi

Nel complesso, le varie revisioni del Pnrr evidenziano il progressivo adattamento alle difficoltà attuative incontrate, con il conseguente spostamento del carico operativo verso la fase conclusiva. Ciò rende particolarmente critica l’ultima fase del Pnrr, in cui si concentreranno non solo la maggior parte degli obiettivi da raggiungere, ma anche i rischi più elevati in termini di capacità amministrativa, tempi di realizzazione e pieno utilizzo delle risorse disponibili.

Finora l’Italia è riuscita a ottenere tutti i fondi previsti dalle diverse rate anche grazie a un atteggiamento abbastanza conciliante da parte delle istituzioni europee. Tutti i paesi tuttavia sono chiamati a uno sforzo finale importante per non perdere parte delle risorse assegnate.
